安全擋土支撐+土方開挖

        一般來說工程不趕工期的情況下都會進行順打工法(本次待的案子即是),在施作完連續壁體後,構築安全擋土支撐,挖一層就架設一次擋土支架,直到開挖底層進行結構的基礎施作(筏式基礎),由底部一層層往上施作地下室結構體。因此大概可以歸類出 土方出土作業 及安全支撐施作 兩大重點工項,真的別小看簡簡單單的挖土、載走、架設、加壓等動作,一間營造廠能不能有效率的運作,節省成本(不是偷工減料),人能盡其才,材料機具能盡其用,在這裡就有很大"眉角",在構台的施作方面,需要有良好面積配置及位置,讓機具作動順暢且不影響未來地下柱體結構的施工,其周邊的動線配置也十分的重要,此外,土車進進出出,其實是有許多問題要思考的,ex.這一層出土總共有多少立方? 土車一台可以載多少?需要幾台土車?土車進場到出工地花多少時間? (可能地質、開挖深度等因素都會影響) 再來 土車從本工地到棄土坑或是回填需土工區 一趟要多久?大致上可以估出一個預算費用以及工期,這些東西是要有個概念,不然被唬了都不知道XD~
     安全擋土支撐 則包括以下施作流程:
 安全整備-->機具進場-->中間柱及共構柱隻放樣-->中間柱及共構柱引孔根固-->土方開挖-->
高程測量+三腳架安裝-->支撐架設-->圍令與背填PC-->接合部補強-->千斤頂壓-->U 型螺栓上緊-->土壓計紀錄  這些雖為假設工程,但在開挖過程中卻是非常重要的,必須時時刻刻去注意擋土壁的傾斜度、型鋼的應力應變、以及土壓計的變化,總之就是結構監測啦!! 還好大學有修過侯老的工程監測,不至於看到這些感測器及監測報告 好像個外門漢XD~~~
                                         構台施作中
                                          構台施作中


                               此為第一層擋土支撐高程GL-120,由於型鋼為H300,三角架架設的位                                          置大概是GL150,第一層開挖深度為GL-200
                                         安裝預壓千斤頂

                                         U型螺栓,用於加壓完後,將橫縱向之支撐固定住

                                          千斤頂加壓,土壓計分表讀數



                                   最後以結構事務所規定的其中一只土壓計為測量總表,案時間記錄其                                           讀數,由於側土壁壓力極大,勢必會有所回壓,必要時得再進行加                                               壓,以保持擋土支撐的安全。
                                     此為在第一層擋土加壓作業中留影XD ,頭上即是可承受300t重的構台
2013年8月14日 星期三
Posted by Darrenliao
Tag :

C案 中間柱 下放+ 引孔根固

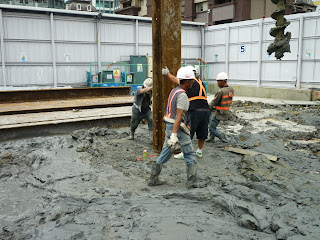

下放型鋼卡住時 就需要利用振動機將其多次振動下壓使其到達指定深度。
2013年7月25日 星期四
Posted by Darrenliao
Tag :

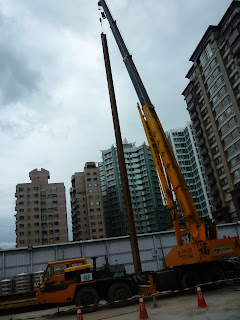

F案 連續壁施作 (part1)

 穩定液池施作

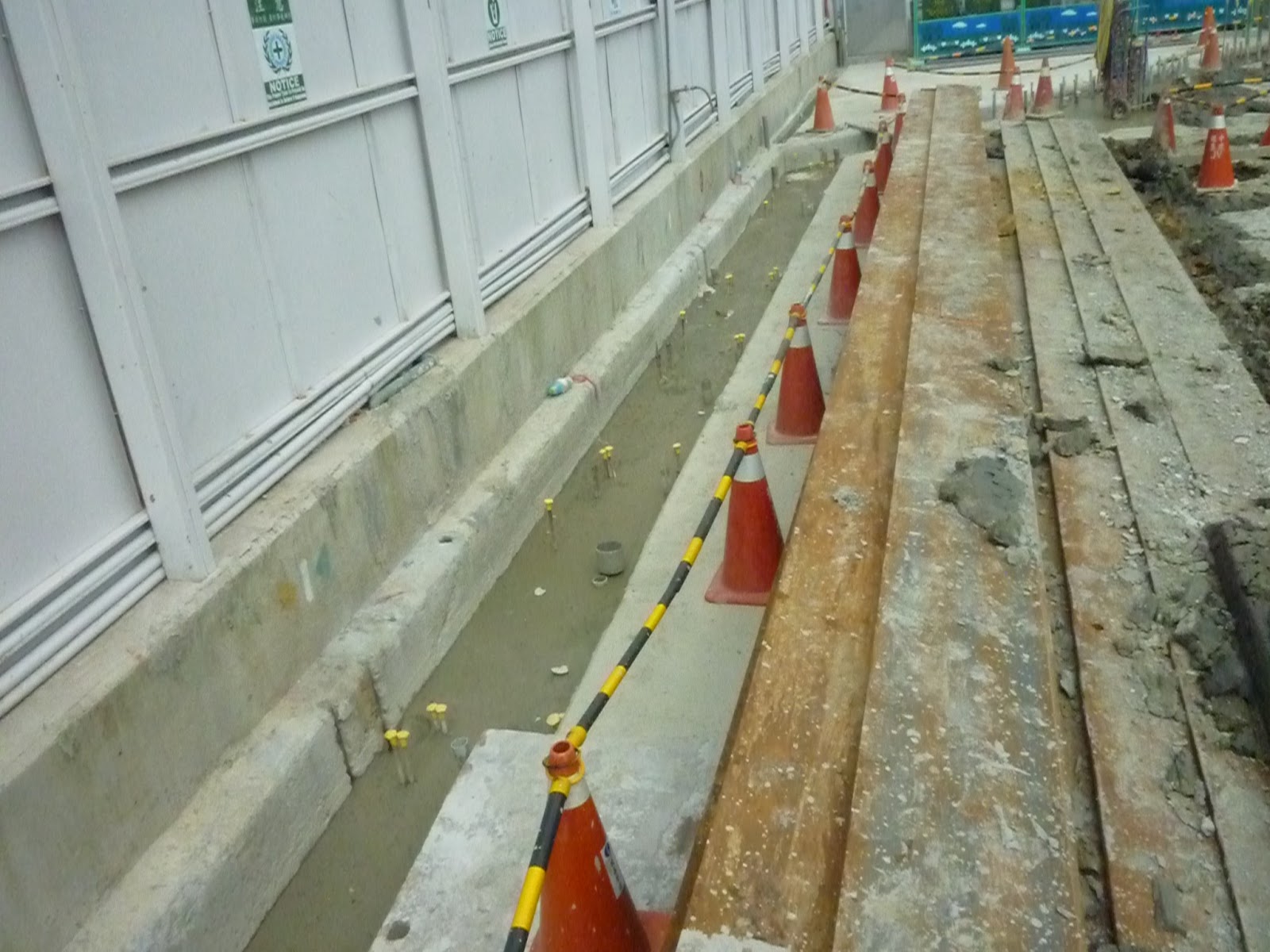

導溝施作


Posted by Darrenliao
Tag :

SGS科技檢驗實驗室

       有幸和工程師(搭簽約計程車)去SGS 台灣科技檢驗實驗室 提交混凝土試體抗壓檢測的申請,所看到的設備 、機具 和學校差不多,但作業程序是有明定的標準規範(難怪後來學校實驗室都沒生意了XD),此外根基營造本身也注重檢驗之紀錄,包括抗壓前後的試體、強度紀錄,都需要拍照以待未來檢驗公開,施工品質保證不造假。當天取用於現場連續壁施作的混凝土245kgf/cm2,經灌漿成模養護28天進行抗壓,然而為了保守強度之設計(設計強度>實際強度),壓出來的強度每隻幾乎都接近400kgf/cm2,當然如果出來的數據出現問題,試體上都有編號,得回到現場找到當時壁體之單元,進行鑽心檢驗。





2013年7月11日 星期四
Posted by Darrenliao
Tag :

實習日記Day4

       在營造廠的工作果然不同於以往所學,一直以來只覺得就是理論、實務理論實務的差別,然而愈是學習愈是覺得 以前學的RC、結構學、鋼結構  尤其是工程數學1~4....= =..,碰到營造廠完全無用武之地,驗證了孔雀潘南飛說的話。
這幾天以來的工作內容大概就是看結構施工圖跟建築施工圖,厚厚的兩大本看了直叫人眼花,下部結構包括 從連續壁施作、中間柱及共構柱之施工、擋土及開挖到地下之筏式基礎,讀土木卻第一次看到施工圖 相當汗顏....。此外 每天早上8:30~9:30 左右,大概在現場 由現地工程師帶我查驗施作過程及解說,問了相當多東西,我總是答不出完整的答案...ㄎㄎ,想必這就是我來實習的原因了,實際的看到過程總比書面帶過來的易懂!
                                         挖掘共構柱及中間柱之孔壁 同時灌入混凝土沙漿

                                         穩定液池
                                         已施做完之連續壁
                                         中間柱引孔根固

Posted by Darrenliao
Tag :

實習日記DAY1



今日終於見識到大公司的氣派,坐落於和平東路與基隆路之圓環一隅的冠德大樓,可真是需要有足夠的實力才能在此立足。冠德建設,說實在話自己並不是相當熟悉,可能所學大都在培養力學設計的方面與顧問公司規劃設計之能力,營造實務的知識與經驗可說是相當不足,然而透過一日的新進員工訓練,由各公部門公司專員、工程師、總經理介紹冠德企業與根基營造的企業文化、制度及運作模式,讓人深感這家公司的企業精神是如此嚴謹,且人事方面相當具競爭力,整體績效相當不錯,蠻適合有企圖心的人進來,公司也明確表示物色人才,讓公司更具競爭力,雖說不確定自己是否適合營造一職,但對於明日的工地實習day1,躍躍欲試,加油了!!
2013年7月8日 星期一
Posted by Darrenliao
Tag :

重拾

距離寫程式不知是幾百年前的事了,當初鍾老闆問我一句會不會寫程式,整個不知該怎麼回答..........,鐘老笑笑地說沒關西,其實程式都寫好了,跑套就好了..= =,然而自己想想,不管是fortran還是C,大一在學時根本在大混,同時在準備研究所時怕嫌麻煩連帶matlab也沒修,現在回想,只能說....該該具備的能力還是要有。
2013年6月18日 星期二
Posted by Darrenliao
Tag :

塔吊爬升原理

工程品質管理 這門課算是看了蠻多實務的影片,然而看到工地裡那麼多偉大的塔吊,心中卻有個疑惑,這塔吊是怎麼長高的,身為一個要畢業的土木系學生,卻說不出個所以然也太嫩了,google一下找了這支影片,讚啦!!! 一目了然~
2013年6月16日 星期日
Posted by Darrenliao
Tag :

土木謝師宴


take a pic with my boss!!!O.o~

















2013成大土木系謝師宴短片

http://www.youtube.com/watch?v=HNRnO23_KUo

2013年6月13日 星期四
Posted by Darrenliao
Tag :
Powered By Blogger

Labels

Lorem Ipsum

Facebook 名片貼

About me

This is Darrenliao,a grauduate student majoring in civil engineering-structure anlysis and material applying. Using this platform to share my ideas, knowledge and also my life with others,and hope friends here can give some feedback to grow eachother.

Popular Post

Labels

技術提供:Blogger.

- Copyright © The world's at my fingertips -Metrominimalist- Powered by Blogger - Designed by Johanes Djogan -
